人工费调整_2005清单报价模式

造价总站文件的核心:

安徽省建设工程定额人工费单价调整为68元/工日.调整增加的人工费不参与取费,只计取税金。详见造计(2013)16号....

为了满足不同用户的需求,也为了和同行软件公司兼容,我们搞了两套方案供客户选用.

    第1方案:涨价部分进入定额综合单价,但是不影响费用.

    第2方案:涨价部分不进入定额综合单价,在最后"汇总表"窗口单列一行"人工费调整".

第一方案详述

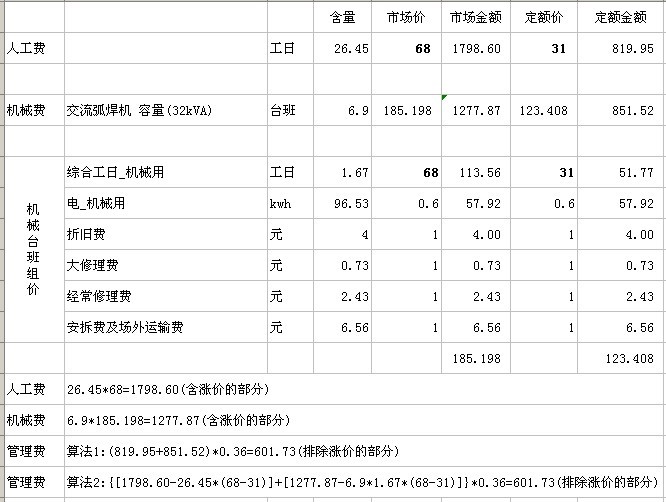

工日按68元进入综合单价中的人工费和综合单价,但是不影响管理费和利润。程序自动忽略涨价部分对管理费和利润的影响。也就是说程序还是用31元的工日单价来计算管理费和利润.

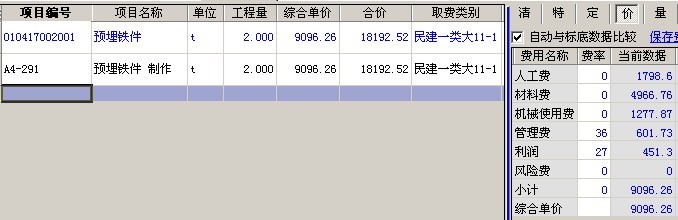

这一方案的好处是"工程量清单"窗口的"综合单价"能客观的反映实际造价。也就是"工程量清单"窗口的"人工费"和"综合单价"里面的人工是按68元组价的。

2005人工费调整图-1 2005人工费调整图-1-1
  • 实现步骤:

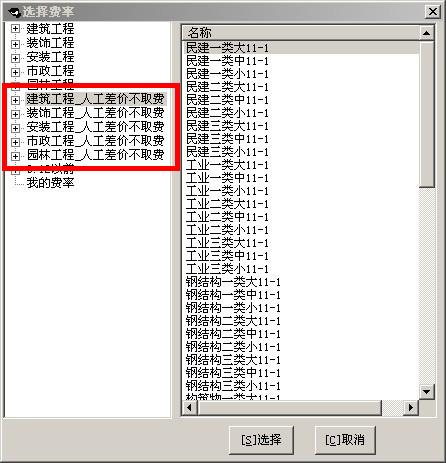

  • 第一步:在"工程量清单"窗口,右击"取费类别"列的列头,点"成批设置取费类别",选"人工差价不取费"的类别(注意"实体清单"和"技术措施清单"都要设置)。
  • 2005人工费调整图-2

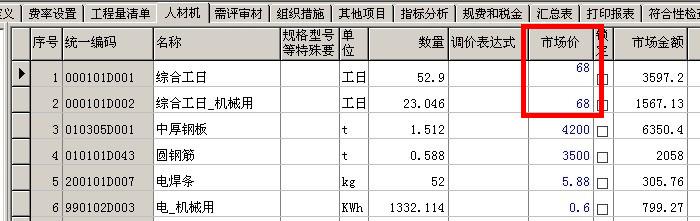

  • 第二步:在"人材机"窗口输入工日市场价68,(注意每套定额分析出来的人工都设置)。
  • 2005人工费调整图-3
  • 第三步:在组织措施窗口选择"人工差价不取费",(注意:组织措施是分定额的,需要对多套定额做一致的设置)。
  • 2005人工费调整图-4
  • 第四步:在规费窗口选择"人工差价不取费"
  • 2005人工费调整图-5
  • 第五步:点击"汇总"窗口,在左侧小窗口的"总价格"列输入68,让左侧小窗口的"差价"列都等于0。

第二方案:

  • 前面不考虑人工涨价的事情,"人材机"窗口的工日价格不动,默认等于定额价。在最后的"汇总"窗口单列一行处理。
  • 这一方案的好处是简单直观,缺点是"工程量清单"窗口的"综合单价"不能客观的反映实际情况。也就是"工程量清单"窗口的"人工费"和"综合单价"里面的人工还是按31组价的。
  • 实现:
  • 1.前面的相关窗口,不要选"人工差价不取费模板"..

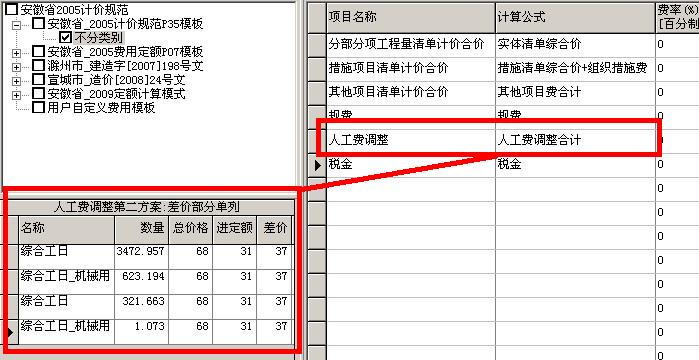

  • 2.将工日的价格输入到(汇总)左下角的"总价格"列。(提示:2013-11-1后68元/2012-1-1后57元/2011-1-1后47元/2008-1-1后39元)

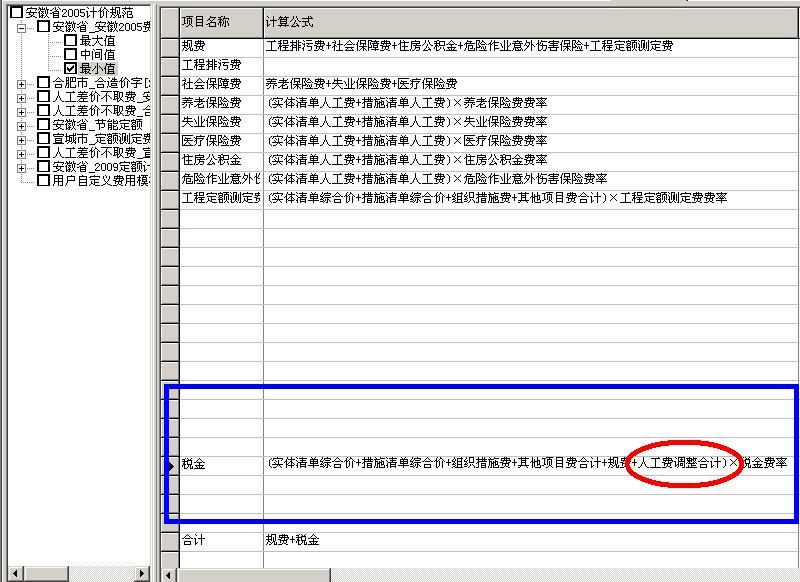

  • 3.到(规费和税金)窗口检查一下,下面的税金行的计算公式里面,是必须包含"人工费调整合计"的.
  • 注意
  • 1、两种方案不能同时使用,用第二方案的话,前面就不能选(人工差价不取费)的相关模板了。
  • 2、9.45及以后的新版本软件建的工程,会在"汇总"窗口的税金前面自动插一行"人工费调整"。
  • 3、左侧中间的网格主要是解决一个工程中调用了多套定额库的问题。
  • 4、9.44或者更早版本软件做的工程.如果想按照第二方案实施的话,需要去掉第一方案的相关设置。然后切换一下"汇总表"窗口的取费模板,让税金前面出现"人工费调整"行,再到"规费和税金"窗口,切换一下左上角的取费模板,让下面的税金行的计算公式里面包含"人工费调整合计"。
