马鞍山2013人工费调整_2005清单报价模式

马鞍山定额站文件的核心:

人工单价调整为68元/工日后,人工统一按39元/工日计入综合单价并计取相应费、税;人工单价差价部分计取税金后列入总价.马造(2013)16号....

文件剖析:

现在用的主流定额还是2005定额,定额书中的人工单价是31,综合工日调整后的总价格是68,一共有37元的差价,分为两部分,第一部分(68-39)=29的差价不参与取费,第二部分(39-31)=8的差价参与取费.

为了满足不同用户的需求,也为了和同行软件公司兼容,我们搞了两套方案供客户选用.

    第1方案:人工费调整不单列,68元全部进入综合单价,取费时剔除不参与取费的差价.

    第2方案:在最后"汇总表"窗口单列一行"人工费调整",计算(68-39)=29的不取费差价.

第一方案详述

工日按68元进入综合单价中的人工费和综合单价。程序自动忽略(68-39)=29的差价对管理费和利润的影响。

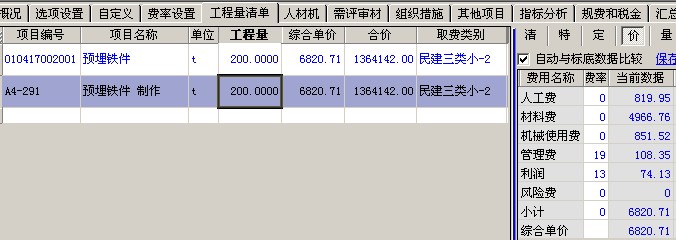

这一方案的好处是"工程量清单"窗口的"综合单价"能客观的反映实际造价。也就是"工程量清单"窗口的"人工费"和"综合单价"是按68元组价的。

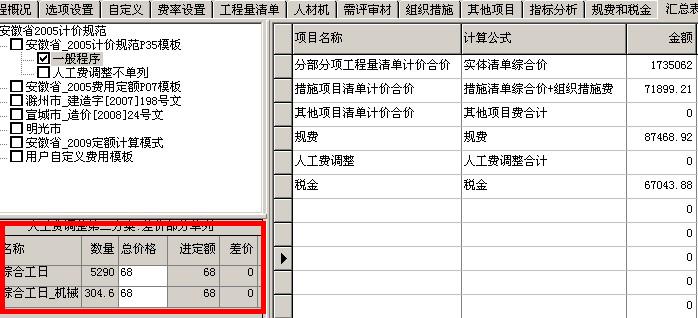

马鞍山2013人工费调整图-1 马鞍山2013人工费调整图-1
  • 操作步骤:

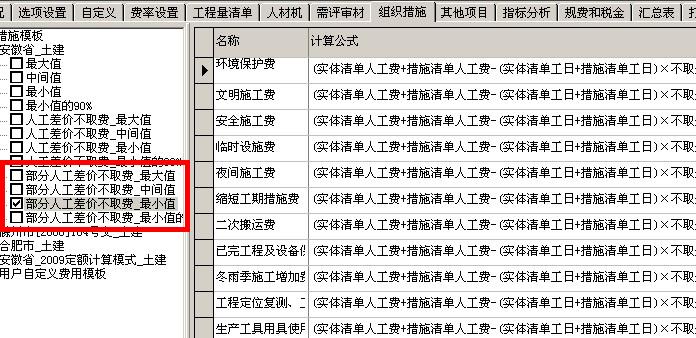

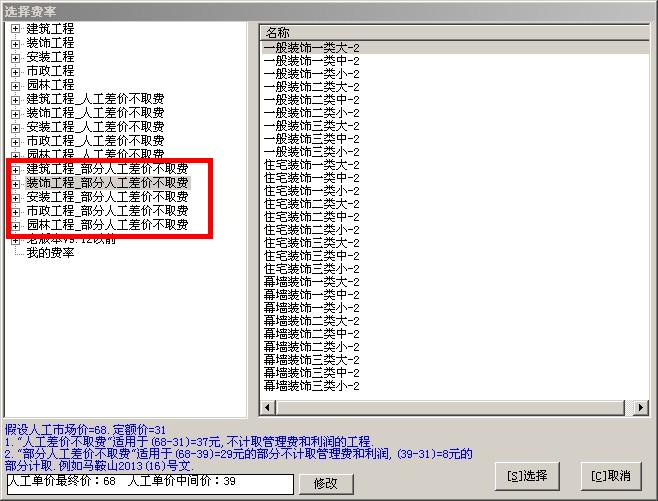

  • 第一步:在"工程量清单"窗口,右键点击"取费类别"列的列头,点"成批设置取费类别",选"部分人工差价不取费"的类别(注意"实体清单"和"技术措施清单"都要设置)。
  • 马鞍山2013人工费调整图-2

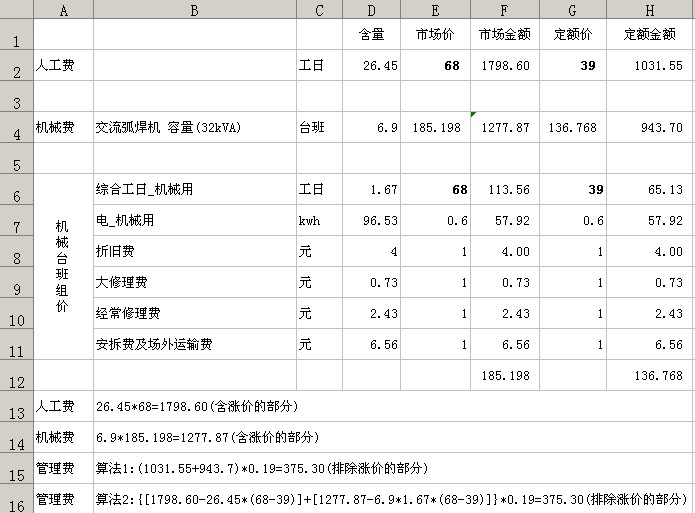

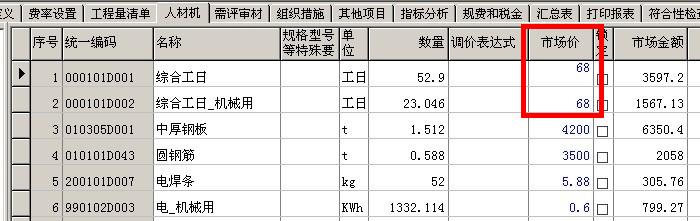

  • 第二步:在"人材机"窗口输入工日市场价68,(注意每套定额分析出来的人工都输入)。
  • 马鞍山2013人工费调整图-3
  • 第三步:在组织措施窗口选择"部分人工差价不取费",(注意:组织措施是分定额的,需要对多套定额做一致的设置)。
  • 马鞍山2013人工费调整图-4

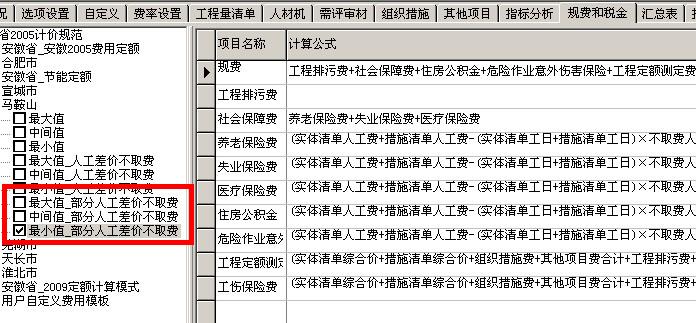

  • 第四步:在规费窗口选择"部分人工差价不取费"
  • 马鞍山2013人工费调整图-5
  • 第五步:点击"汇总"窗口,在左侧小窗口的"总价格"列输入68,让左侧小窗口的"差价"列都等于0。

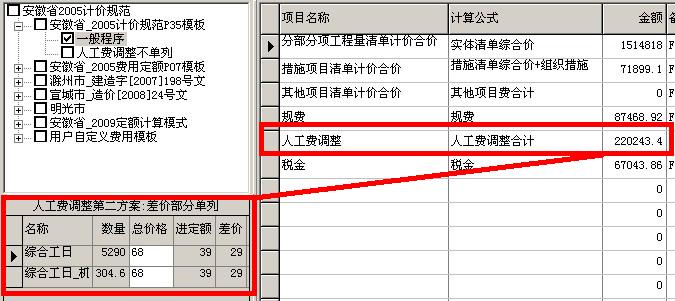

  • 马鞍山2013人工费调整图-5
  • 第六步:可以选择左上角的取费模板(人工费调整不单列),让右侧的汇总不出现"人工费调整"这一行。

第二方案:

  • 在最后"汇总表"窗口单列一行"人工费调整",计算(68-39)=29不取费的差价
  • 实现:
  • 1."工程量清单"窗口的取费类别,不要选"人工差价不取费模板"和"部分人工差价不取费模板"
  • 2."人材机"窗口工日"市场价"输入39
  • 3."组织措施"窗口,不要选"人工差价不取费模板"和"部分人工差价不取费模板"
  • 4."规费"窗口,不要选"人工差价不取费模板"和"部分人工差价不取费模板"
  • 5.(汇总)窗口左下角的"总价格"列输入68后,"进定额"列应该是39,差价列应该=29。

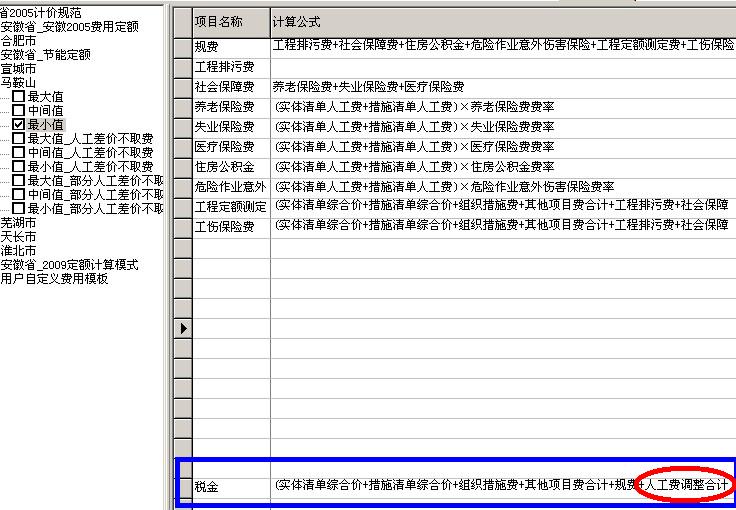

  • 6.到(规费和税金)窗口检查一下,下面的税金行的计算公式里面,是必须包含"人工费调整合计"的.
  • 注意
  • 1、两种方案不能同时使用,用第二方案的话,前面就不能选(部分人工差价不取费)和(部分人工差价不取费)的相关模板了。
  • 2、9.45及以后的新版本软件建的工程,会在"汇总"窗口的税金前面自动插一行"人工费调整"。
  • 3、左侧中间的网格主要是解决一个工程中调用了多个定额库的问题。
  • 4、9.44或者更早版本软件做的工程.如果想按照第二方案实施的话,需要去掉第一方案的相关设置。然后切换一下"汇总表"窗口的取费模板,让税金前面出现"人工费调整"行.再到"规费和税金"窗口,切换一下左上角的取费模板,让下面的税金行的计算公式里面包含"人工费调整合计"。
